截止7月4日南海擴建工程與北環河工程進展情況
時間:2010-07-05 00:00 來源:濱州水務 作者:
     一、南海擴建工程:

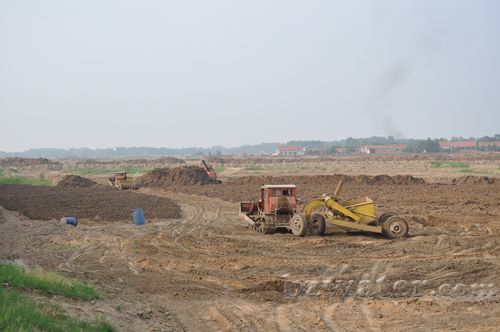

      圍壩施工,截止7月4日已正常運轉挖掘機、鏟運機、推土機等各種機械88臺,完成取土場清表39.46萬㎡、圍壩清基14.15萬m3、筑壩39.8萬m3,約占總工程量86%。另外,一標段(先鋒公司)填筑景觀平臺土方1.3萬m3,土方倒運(11.5m平臺、9.5m庫底)完成3萬m3。

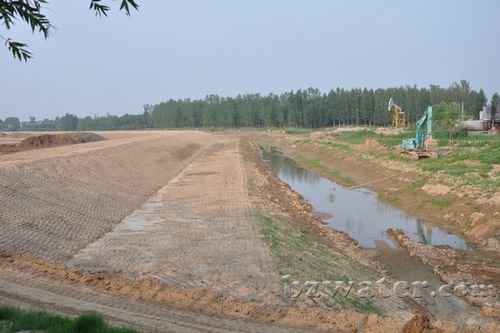

      取土場排水:已開挖排水溝5條,長約2640米,排水量達316.6萬m3。
      襯砌工程:現已完成混凝土預制板3460m3,占總工程量的87%。
      頂管工程:已于6月8日正式開工,目前已完成頂管64m,完成總工程量的50%。但因管自重導致實際高程低于設計10cm,故南側頂管時施工單位調高設計高程2cm。

     二、北環河治理工程:

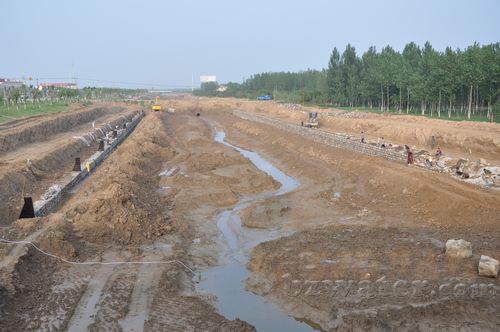

     截止目前上挖掘機15臺,抽水機13臺,攪拌機10臺,裝載機16臺,發電機2臺,運輸車輛12輛;淤泥外運完成總量的60%;料石進場2540m3,塊石進場19256m3,約占石料進場總量的90%;擋土墻施工完成總量的76%。新立河西橋橋底及渤海十五路橋底清淤及拋石護坡已全部完成。

      目前,南海擴建及北環河治理工程進展順利。南海擴建工程遷占問題已基本解決,個別地段正協商處理中,基本不影響現場施工;北環河工程預計7月15日全線完工。
